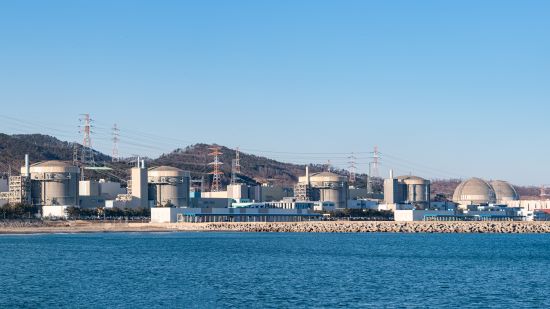

월성원자력본부 전경/월성 본부 제공 |
한국수력원자력(주) 월성원자력본부(본부장 김한성)는 “지난 2024년 5월 1일 제21차 계획예방정비에 들어갔던 월성3호기(가압중수로형 70만㎾급)가 174일간의 계획예방정비를 마치고 10월 22일 10시 32분에 발전을 재개하여, 10월 23일 09시 20분에 정상운전 출력에 도달했다.”고 밝혔다.
월성3호기는 계획예방정비기간 동안 등급4전원 모선 B 차단기반 복구 작업, 연료관 검사, 스위치야드 345kV 가스절연개폐장치 설비 개선, 고압터빈 분해점검 등 주요기기에 대해 정비 및 설비 개선 작업을 수행하였다.
또한 원자력안전법에 따라 94개 항목의 정기검사를 수행한 결과, 원자로 및 관련설비의 안전성과 신뢰성이 동법 허가기준에 적합함을 확인했다.
