도청이전 신도시건설 '현장점검'

▲경북도(주낙영 도지사 권한대행)는 5월 16일 도청이전 신도시건설 공사현장을 방문하여 도청이전추진본부와 경북개발공사 공사관계자, 공사별 감리단장 및 현장소장 등 30명이 참석한 가운데 '현장점검 회의'를 개최했다<사진=경북도 제공




이번 회의는 도청이전을 앞두고 신도시건설 추진상황 사전 점검을 통하여 현안사항에 대하여 선제적으로 대응하고 또한 공사현장 안전점검으로 사고없는 안전한 공사현장을 계속 유지하기 위한 것이다.

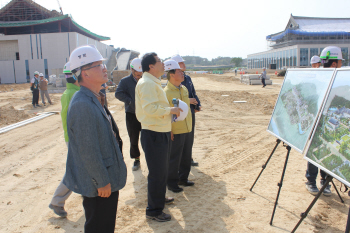

주낙영 도지사 권한대행은 최대진 도청이전추진본부장으로 부터 도청이전 신도시건설 추진상황에 대하여 보고을 받은 후 도청 및 도의회 신청사건립, 1단계 부지 조성공사, 안동방면 진입도로 개설사업, 상.하수도 설치사업, 학교설치, 주택공급 공사현장을 방문하여 부실공사 방지와 안전사고가 발생되지 않도록 공사현장 관리에 최선을 다해 줄 것을 당부했다.



특히, 도청이전추진본부와 도청이전신도시건설 사업시행자인 경북도개발공사는 공사현장에서 안전사고가 발생하지 않도록 철저한 안전관리와 함께 도청이전신도시의 상.하수도, 전기.통신.도시가스, 진입도로 등 기반시설과 학교, 병의원, 주택공급, 유통시설 등 정주여건을 잘 갖추어 나 갈을 부탁했다.



※ 주요 공사현장 무재해현황 (’14. 5.16 기준)

공 사 명

착 공 일

무재해 일수

비 고

도청 및 도의회 신청사건립

’11.10. 6

953



1단계 부지 조성공사

’12. 9.12

612



상수도 공사

’13. 4. 8

404



하수처리장 공사

’13. 5.30

351



안동방면 진입도로 개설사업

’13. 2.25

446



※ 주요공사 추진현황 (’14. 5.16 기준)

공 사 명

사 업 량

사 업 비

(억원)

추 진 상 황

공정률

(%)

준 공

예정일

도청 및 도의회 신청사건립

-건축 143천㎡

-지하 2층, 지상 7층

4,055

-내외장 마감공사,

조경공사 중

72

’14.10월

1단계 부지 조성공사

-4.37㎢

1,547

-토공, 각종 지하

시설물공사 중

64

’14.12월

상수도 공사

-L=34㎞

-D=400~800㎜

696

-정수장, 송수관로

공사 중

36

’15.3월

하수처리장 공사

- 9천㎥/일

545

-중계펌프장 지하층

콘크리트공사 중

42

’15.6월

공동구 설치사업

-3.3㎞

-단면 2.5×2.4m

208

- 환기구 및 집수정

설치공사 중

85

’15.6월

안동방면 진입도로

-L=5.1㎞

-B=19.5~27.5m

808

- 토공, 배수구조물,

도청교 공사 중

48

’15.4월

도교육청 신청사건립

-건축 21천㎡

-지하 1층, 지상 6층

818

- 본관동 3층 철근

콘크리트공사 중

29

’15.7월
